长江日报:克难攻坚 背水一战——北湖泵站扩容工程完成“不可能”的任务

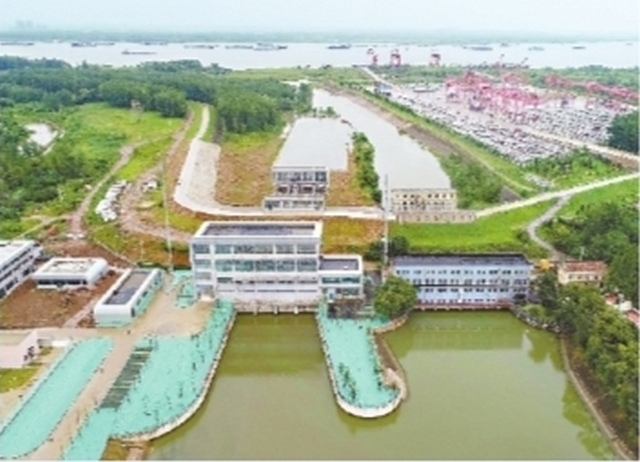

北湖泵站扩容工程完成,宛如武汉东部地区排水的“定海神针”

北湖泵站新机组,单机抽排能力居华中地区之首


天寒地冻,用铁锤敲破钢筋上的冰块,继续施工。春节期间,放弃团圆日夜奋战在工地,为了大家舍小家。梅雨季前,领导带领突击队驻扎现场,千方百计“啃”下双回路电源这块硬骨头……北湖泵站建设过程中,青山区(化工区)建设者们克难攻坚、背水一战,发扬“逢目标必夺、逢问题必克”的拼搏精神,完成看似不可能完成的任务,“不忘初心、牢记使命”的誓言,在晶莹汗水中生动践行。


抽排能力提升近4倍,保障武汉东部四区水安全

6月20日晚至21日,梅雨期的武汉遭遇大暴雨,强度三十年一遇。

倾盆大雨中,位于青山区(化工区)的北湖泵站老泵站紧急启动排水,水位却不降反升。危急关头,im体育响应青山区水务和湖泊局防汛排涝调度,立即启动新机组。很快,内河水位下降,险情排除。

现场负责人不由感慨:“2016年7月大雨的时候,老泵站紧急抢险,连抽排机组都差点泡在水里不能用了。现在好了,新机组发挥作用,再不担心水排不走了。”

北湖泵站位于武汉化工区吴徐路联丰村,紧邻长江干堤,负责将北湖大港来水排进长江,原有抽排能力64立方米/秒,已“服役”47年。

2016年历险后,作为武汉市水利工程重点建设项目,北湖泵站扩建及北湖大港改扩建工程提上日程。经过反复论证、科学规划、精心建设,今年梅雨季来临前,占地30亩、抽排能力达到86立方米/秒的北湖新泵站投入使用。

值得一提的是,北湖泵站新机组单机抽排能力达到21.5立方米/秒,是目前华中地区单机抽排能力最强的机组,新老泵站抽排能力合计150立方米/秒。

北湖泵站扩容意义重大,其服务面积达189.5平方公里,惠及青山区(化工区)、东湖开发区、东湖风景区、洪山区等4个区近23万人、10万亩农田排涝,是武汉东部地区重要的排水设施,堪称“定海神针”。对正在规划建设中的北湖产业生态新城意义尤为明显,关系着区域内武钢、石化80万吨乙烯化工园区等大型企业的排水安全、千亿产业板块的顺利实现。

据介绍,北湖作为武汉东部地区重要的调蓄水体,来水通过北湖大港、北湖闸港渠汇集,非汛期通过北湖闸港自排长江,汛期通过北湖大港,由北湖泵站抽排入长江。项目扩建后,排涝标准提高到50年一遇一日暴雨一日排完。

今年梅雨季前,新建的北湖闸港泵站投入使用,抽排能力为90立方米/秒,从而使整个北湖地区抽排能力达到240立方米/秒,较过去提升了近4倍。


身先士卒通力合作,突击队挑战极限如期通电

今年3月,北湖泵站建设进入最后冲刺期,此时最大的“拦路虎”是双回路供电工程还未施工,电不进来,泵站无法运行。

据气象预测,今年排渍防汛形势异常严竣,按照全市统一部署,青山区(化工区)下决心排除一切困难,抢在梅雨期前完成双回路供电建设,确保新老泵站全面正式投入运行,确保北湖汇水区安全。

然而,青山区(化工区)建设者们面对的是成片的村湾房屋、林地、墓地、无登记号房屋、跨区协调等问题;电力部门多年的施工经验是从打第一根桩开始,全部完成浇筑、立塔、挂线、调试、正式送电最短需要90天;而抢双回路供电过程中,必须拆除老供电线路,这意味着在雨水充沛的5月份中,北湖新、老泵站全部失去抽排功能,整个北湖汇水区域面临巨大排渍风险。矛盾集中、工期受限、决策风险,使得“5月30日前通电”几乎不可能!

青山区(化工区)主要负责人多次现场办公,抽派两名市管干部驻守现场,3月13日,由区领导带队,区水务和湖泊局、区公安分局、八吉府街道、赛山村、吴桥村、联丰村、im体育、市政公司、电力公司等组成突击队,24小时驻守现场,倒排工期、密集调度,确保遇到的问题不过夜。

突击队成员、青山区水务与湖泊局河长制办公室主任江群不顾自身的病痛,换来施工便道的畅通。抢修便道、架设电塔需要占用林地、田地等,不但路上满是泥泞,而且很多地方连路都没有。江群拖着一瘸一拐的病腿,一步一步踩出施工便道雏形。3.8公里的山路,他一天要来回走两趟巡视现场,晚上八九点才和工人们一起下班,即使是三月天,他也走得满身大汗。3月28日,施工便道打通,电力部门顺利进场。

在电路施工过程中,突击队成员、项目协调组组长殷勇“拼”字当头,住在施工现场不回家。凭借多年的群众工作经验,面对部分村民阻碍施工,殷勇带领团队快速反应,立即召集赛山村、吴桥村、联丰村三个村委会相关负责人进行动员宣传,并组建了村级突击队,施工到哪里,保障人员跟到哪里,24小时贴身保障,确保不耽误一分钟施工进度。

联丰村书记周洪智“好”字为先,对棘手问题从不说“不”;吴桥村书记李志纯再难也总是一副笑脸,把责任和坚忍放心间;赛山村书记叶国玉实实在在,埋头做事。三个村委会主动作为,化解矛盾,解决“无号房”拆除、坟墓改迁、菜地鱼池腾退等问题,不打折扣全力配合设施建设。

始终坚守的项目总管杨斌从2016年10月进场开始前期施工,两年多时间几乎天天都在工地,周末没给自己放过假,“去年1月进行出江箱涵流道施工时,天寒地冻,我们的工人都是用铁锤破冰,继续施工,春节期间也都没有回家过年。包括最后冲刺双回路电源的时候,大家都在争分夺秒,为的就是尽快完工,提高北湖地区的排水能力,保障居民生活和大企业生产不受影响。”

突击队在领导身先士卒、成员通力合作下,电路建设任务按目标在5月30日顺利完工,6月4日成功送电。6月12日,新泵站4台机组一次性运行成功,抢在6月17日入梅前投入使用。


发扬“逢问题必克”拼搏精神,排除万难不辱使命

回想起那段惊心动魄的日子,青山区(化工区)相关负责人感慨:“不忘初心,牢记使命,始终把人民的利益摆在最重要位置。北湖泵站扩容工程,从领导层到各相关部门再到基层,强大的团队形成了有力的组织保障。”

面对工程中出现的风险、矛盾和“不可能”,“市、区领导强有力的支持是工作成败的关键。20多人的现场团队义无反顾、以现场为家,保障了任务如期完成。项目涉及的3个村,经过宣传发动,获得群众广泛认可,形成良好的外围环境,为这项工作打下良好的前提和基础。”

据介绍,突击队采用阶梯倒逼工作法,在抢出双回路电源的三个阶段中,工作每上一个台阶,便抽掉搭好的“梯子”,让自己只能向前进,不留退路。所有工作根据规定时限倒排工期,每天定一个目标,倒逼相关成员实施完成。每天早上和下午各开一次调度会,必要时连夜调度,有问题当即解决,绝不过夜,争分夺秒保障工程推进。

“大家紧紧围绕5月30日通电的目标,发扬‘逢目标必夺、逢问题必克’的拼搏精神,排除万难,将一个个不可能变为了可能。”该负责人说道。


撰文:李锐 胡蝶 覃柳玮 摄影:陈亮
